60天,24.7万延米

时间: 24-05-24 来源:办公室 作者:傅翔宇

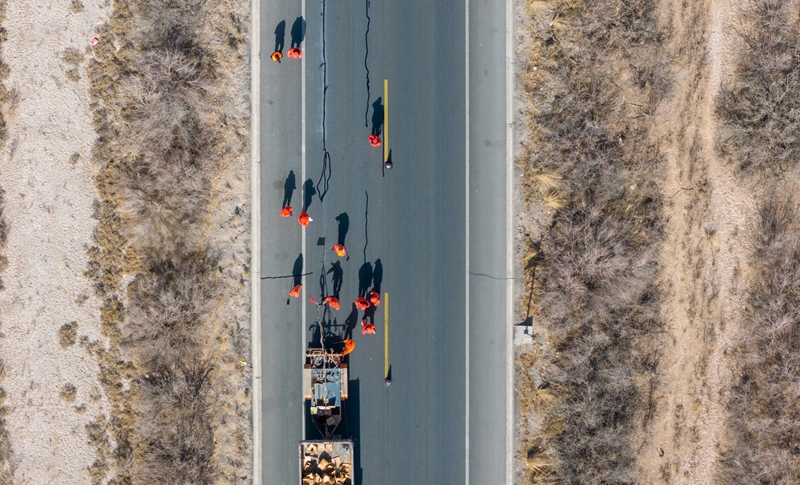

G312线灌缝作业现场  傅翔宇摄

裂缝是公路路面常见的问题,它会导致渗水,损害路面结构,降低路面承载力,及时修补能延长路面使用寿命,降低养护成本。每年3月至5月是路面裂缝的最佳修补时间311日以来,张掖公路事业发展中心养护单位认真贯彻落实公路“网格化”养护要求,坚持日常养护优先安排、裂缝处治优先安排,60天内完成了24.1万延米的路面灌缝和0.6万延米的路面贴缝任务,任务完成量是去年同期的1.66倍,中心春季路面裂缝处治任务扎实完成

G30高速公路灌缝作业现场  傅翔宇摄

知之愈明,则行之愈笃

没有调查就没有发言权,要想当好公路医生,首要的就是把路上的“症结”找的准、看的对,这样才能“头疼医头、脚疼医脚、对症下药”。今年以来,为全面做好裂缝处治工作,张掖中心以去年的路况评定结果为基础,各养护单位根据自己的实际情况,组织专业技术人员分组、分路段、逐公里进行路况调查,对管养路段的路面裂缝进行实地勘查,确保数据调查全面、客观、精准、详实,针对每条裂缝均深入分析其成因,同时根据裂缝的类型和发展程度,结合历年养护数据和经验,按路线、逐公里制定裂缝处治方案。知之愈明,则行之愈笃,详实完备的路况调查形成了细致精准的处治方案,为高质量完成裂缝处治奠定基础。

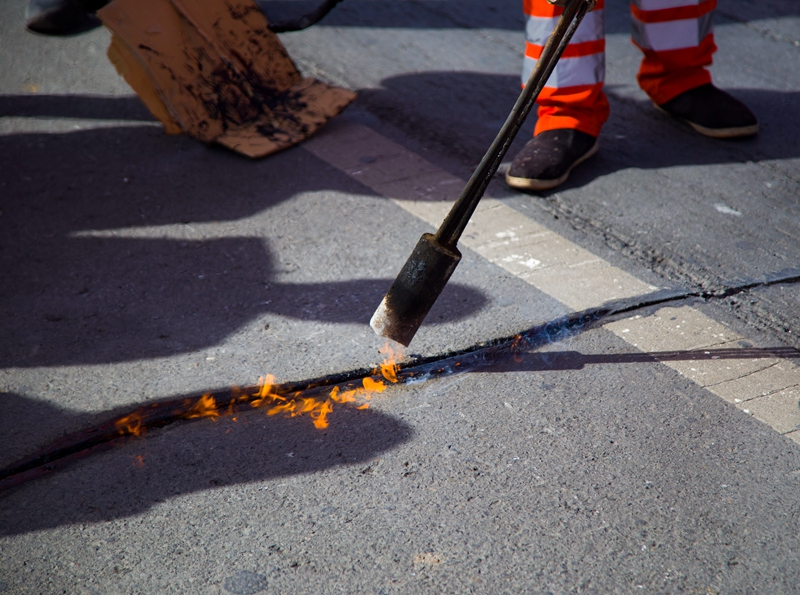

烤缝  傅翔宇摄

质非文是终难久

“横向裂缝宜采用灌缝和贴缝相结合的方式进行处治,纵向裂缝宜采用贴缝方式进行处治”“实施过碎石封层的路段,因路面表面粗糙,封缝时应将密封胶温度降低至155-170℃之间,增大密封胶粘稠性”“对于枝状裂缝,在裂缝发枝处,需搭接贴缝压实,防止此处渗水”……这是《2024年沥青路面裂缝处治质量控制要点》中对裂缝处治相关工序的具体要求。今年裂缝处治工作一开始,该《要点》就发到了各养护单位的手中,这份保姆式的全流程指导意见书,为各养护单位高质量完成裂缝处治提供了强有力的技术支撑。质量,是一切工作的体现,不论是前期路况调查还是开槽、清缝、吹缝、烤缝、填缝、抹缝等各道工序,最直观的还是要在质量上说话,对质量的严格把控,就是要摒弃原有的粗放式作业,真正把裂缝处治作为做好封水“文章”,进而提升路况水平的有效手段来使用,确保有缝必灌、灌必优良、路面整洁、线条美观。

高台公路段干部职工赴肃南段观摩学习  袁聃摄

惟学可以增益其不足

今年,为了全面提升裂缝处治水平,中心各养护单位在实践中积极探索适合自身路况、气候和设备条件的处治方法,并与其他单位开展学习交流,相互借鉴作业经验,不断改进施工工艺,形成适合本单位实际的裂缝处治经验。在过去两个月里,中心各养护单位的裂缝处治现场,总能看到不同单位的干部职工热烈交流的情景探讨不同型号的灌缝胶及不同配比的适用性能,观察灌缝深度、厚度、速度、温度等施工细节,探讨交流设备机具小改小革的最新成果。通过这种活生生的对照参考式的交流探讨,大家的专业技术能力和作业水平得到了提升,推动了养护工作更精细、精准。

不患不富,患不知节

近年来,张掖中心认真贯彻“预防为主、防治结合”的公路养护方针,坚持全寿命周期养护成本观念,积极推行公路预防性养护,追求最大使用效益,不断改善公路路况,提高服务水平。今年,我们继续贯彻全寿命周期养护成本理念将裂缝处治作为提升路况水平的优先选择,在路况相对稳定的路段,我们实施更具性价比的灌缝、贴缝作业,以小投入获得大效益。这不仅符合现行财政预算执行政策,更进一步实现了过紧日子的目标要求,通过更精准的资金投入,推动路况质量稳步提升,为社会提供更安全、更顺畅、更高效、更便捷的公路通行环境。

当前,各项养护生产工作如火如荼,24.7万延米只是一个开始,张掖公路人将紧抓时机不懈奋斗,为圆满实现全年目标任务走好每一步。
