绣花庙边绣朵“花”

时间: 22-12-06 来源:山丹公路段 作者:闫菊香

自甘肃省普通国省公路事权移交工作启动以来,山丹公路段对照时间节点推进移交接养工作,在年初就制定了G312线马营口至山丹段(绣花庙路段)的“一路一策”养护方案,顺利完成接养前各项筹备工作,于5月1日正式进入接养状态。近期,该段以路况质量提升为出发点和落脚点,坚持新接养路段和原有养护路线养护工作同部署、同开展,继续做好新接养的G312线(K2586+600—K2652+112)各项养护工作,在绣花庙边绣出一朵精细化养护之“花”。

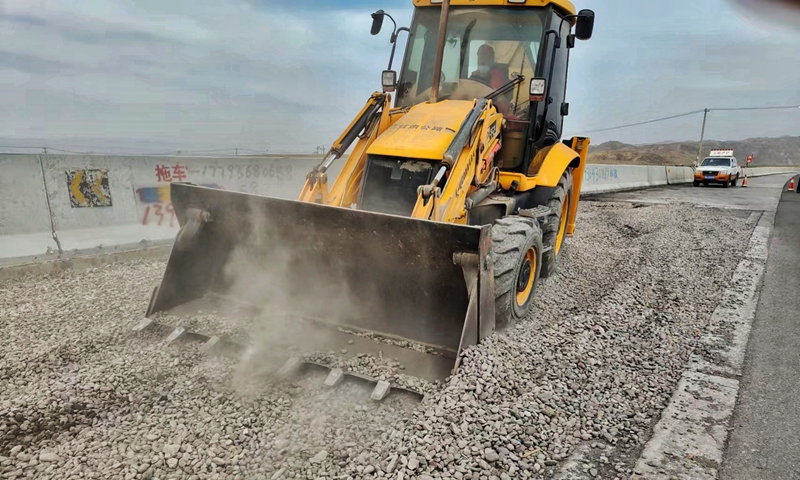

新接养路段开展路面灌缝(张啸天摄)

处治病害主动担责为保障G312线(马山路)绣花庙路段道路的畅通和过往车辆的行车安全,该段积极与施工单位进行沟通,在接养路段仍处于质量缺陷责任期时,就早早介入承担起日常道路巡查任务,同时对日常巡查中发现的坑槽、沉陷、车辙等路面病害,及时通报施工单位,并督促其完成路面病害修补7788平方米,保证了路面平整完好,加快了移交接养工作进程。

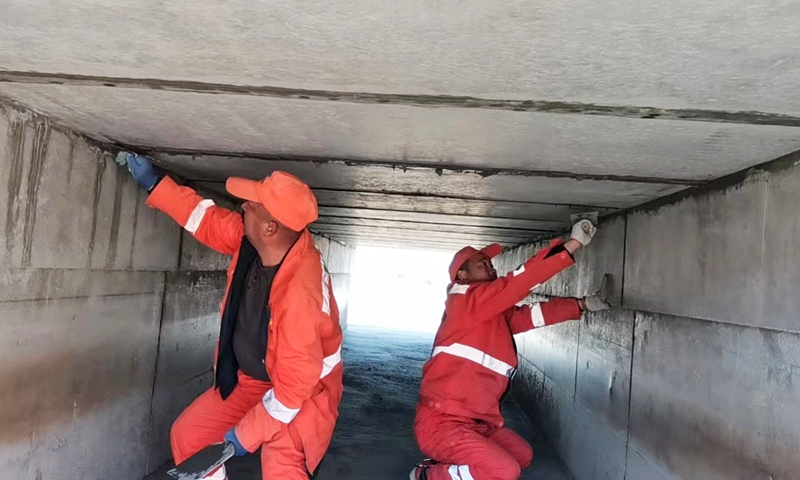

桥涵日常养护(薛文仲摄)

养护桥涵显现成效接养后,为做好桥涵养护工作,该段在前期详实的路况调查基础上,组织人员机械逐桥逐涵清理淤积物,完成了13座桥梁和117道涵洞疏通工作;修复了K2630+180涵洞铰缝脱落、水腐蚀等病害,完成了路肩墙和涵洞帽石的混凝土浇筑,有效预防今后雨水渗漏导致的涵洞水腐蚀现象。

接养对接工作(薛文仲摄)

路容路貌焕然一新为营造畅、安、舒、美、洁的路域环境,该段投入大量养护精力,采取机械为主人员为辅的方式,完成路容整修和杂草清除工作,共整修路容65.4公里疏通边沟58771米,清运边沟淤泥垃圾1100立方米。

避险车道整平(闫菊香摄)

安全隐患排查治理为确保交安设施和避险车道发挥应有的作用,该段组织人员徒步进行排查,确定缺失损坏的交安设施清单,补栽里程碑、轮廓标、百米桩等安全设施230根,并对绣花庙路段的3处避险车道制动床进行翻松整平,提升其紧急避险能力。

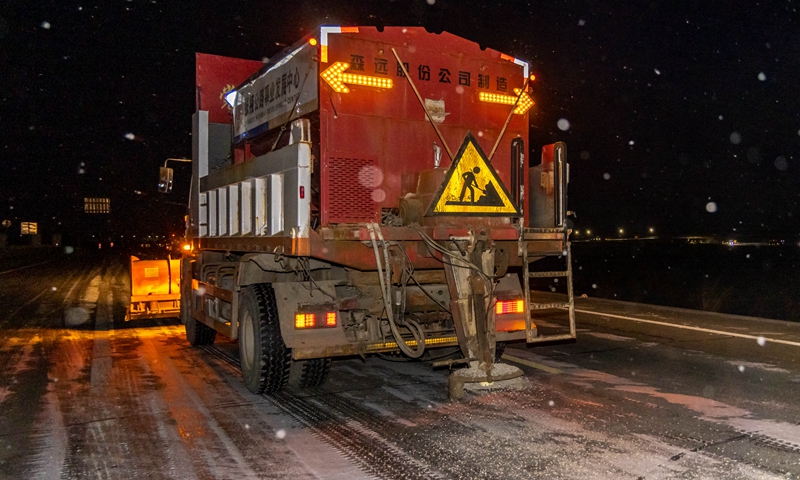

11月27日晚,山丹公路段除雪车在G312线绣花庙路段雪中撒铺防滑料

冰雪天气应急到位。为满足冰雪天气快速高效打冰除雪要求,该段提前规划、充分准备,在9月底就完成10吨融雪剂、100立方米防滑料的储备和丰城堡服务区设点驻守工作,针对绣花庙路段30公里的长大下坡,进一步完善应急除雪保畅方案,并自主改装两台除雪设备以备应急之需,确保在降雪后能够迅速出动,全力保障道路安全畅通。

自接养以来,山丹段持续聚焦接养路段公路路况和服务水平提升工作,进一步延伸养护辐射半径,提升公路病害处治能力,切实保障日常养护和季节性应急作业能够高质量、高效率完成,用精细化养护的方式为绣花庙路段绣好“花”。
