张掖公路应急保障与路网监测中心按下“大干六十天”劳动竞赛快进键

时间: 22-06-15 来源:应急保障与路网监测中心 作者:祁妍

近日,张掖公路应急保障与路网监测中心围绕主业主责,强根基、练内功、转作风、抓项目,按下了“大干六十天”劳动竞赛的快进键。

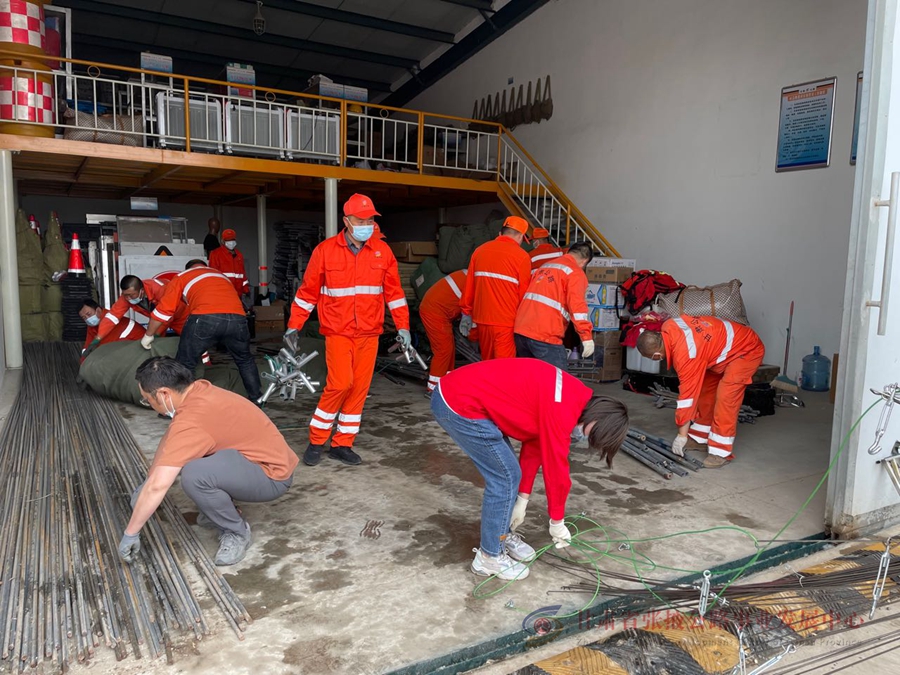

为夯实基础管理,推动单位规范化建设,应急中心结合“制度执行年”活动,不断完善应急管理制度,先后修订完善制度办法9项,持续推进综合管理决策科学化、形成按制度办事、靠制度管人、用制度规范行为的长效机制,全面提升管理水平。同时强化物资基地建设,利用晴朗天气,组织人员对应急被褥、作训服、应急帐篷等应急物资进行清洗晾晒,及时对各类机械设备做好维修保养,确保物资、设备到位,为后续各项工作打好基础。



为树牢红线意识和底线思维,该中心常态化开展安全生产大检查,择机举办以“弘扬安全文化·传播道德力量”为主题的道德讲堂,通过唱歌曲、诵经典、看短片、学先进、谈感受、送祝福六个环节筑牢安全文化理念,强化安全思想教育,将安全文化固化于形、内化于心。同时,组织职工认真学习《全省公路系统“职能归位、职责落地”廉洁从业九不准》和《信访工作条例》,将廉洁从业意识渗透到干部职工和群众的日常生活中,筑牢了预防腐败的防线,营造了风清气正的浓厚氛围。

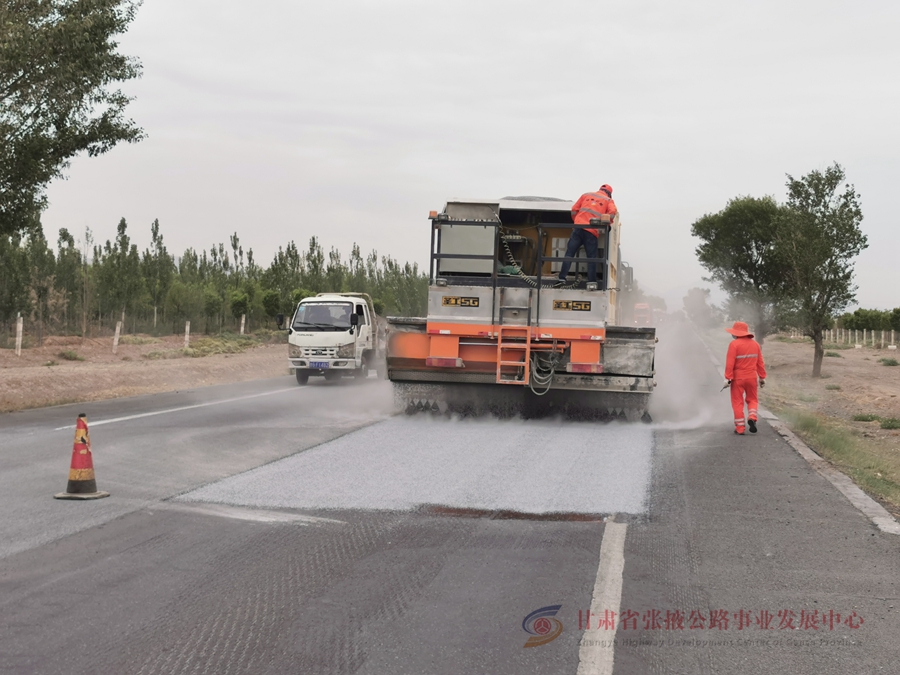

自“职能归位、职责落地”工作开展以来,应急中心积极响应,利用人员、机械等有利条件重操旧业,承担了张掖公路事业发展中心G307线养护工程和普通干线公路“两个集中”养护工程(同步碎石封层)施工任务。从刚开始的方案设计、设备维护、材料进场,到施工阶段的安全保障、质量监督、工程进度,为将目标和节点抓紧、抓实、抓出成效,养护工程项目部全体工作人员将人员、材料、机械设备、管理等方面作用发挥到极致,严格控制施工质量和进度,确保各项工作紧张有序、环环相扣,养护工作高质量完成截至目前,共完成密封胶灌缝3000延米,贴缝带3000延米,浆砌片石边沟修复1387延米,铣刨沥青路面7540平方米,AC16沥青混合料7697平方米;完成山丹路段k2652+100-k2656+300k2659+900-k2663+000共计7.3公里的3-5毫米改性乳化沥青同步碎石封层施工总面积28388平方米;完成临泽路段G312线K2764+375-K2779+60022处路段改性乳化沥青同步碎石封层施工总面积29828平方米。
